من التصميم الي التسليم.

مراحل بناء الفيلا الفاخرة في مصر ودبي والرياض: الدليل الشامل من التصميم حتى تسليم المفتاح
نصائح البناء والتنفيذ

مراحل بناء الفيلا الفاخرة في مصر ودبي والرياض: الدليل الشامل من التصميم حتى تسليم المفتاح

37 د قراءة 123 مشاهدة مقال كامل

اكتشف معنا مراحل بناء الفيلا الفاخرة من حفر الأساس وحتى التسليم النهائي. نقدم لك دليلاً هندسياً شاملاً يغطي التخطيط، الأخطاء الشائعة، والجداول المقارنة بخبرتنا الطويلة.

مراحل بناء الفيلا الفاخرة في مصر ودبي والرياض: الدليل الشامل من التصميم حتى تسليم المفتاح

بناء فيلا فاخرة لا يبدأ بالحفر ولا ينتهي بتركيب آخر وحدة إضاءة، بل هو سلسلة مترابطة من القرارات المعمارية والإنشائية والتنفيذية. فأي قرار غير مدروس في مرحلة التصميم قد يظهر أثره بعد ذلك في صورة هدر في المساحة، أو تعارض بين التخصصات، أو زيادة في التكلفة، أو صعوبة في الصيانة.

ومن واقع خبرة الحلو للتصاميم المعمارية والتشطيبات الممتدة لأكثر من 18 عامًا في المشروعات السكنية بمصر، إلى جانب خبرات ومشروعات تصميمية وتنفيذية في كل من دبي والرياض، أعددنا هذا الدليل لنوضح مراحل بناء الفيلا منذ دراسة الأسرة والموقع والتربة، مرورًا بالتصميم والتراخيص والأساسات والهيكل والتأسيسات والتشطيبات، وحتى الاختبارات النهائية وتسليم المشروع، مع تسليط الضوء على تباين المتطلبات الفنية بين هذه الأسواق الإقليمية المختلفة.

مقدمة في التخطيط والتصميم المعماري الدقيق

لا يبدأ العمل بأي مشروع قبل دراسة متعمقة لطبيعة الموقع، جيرانه، واتجاهه الجغرافي. تتم دراسة توجيه غرف النوم والفراغات المعيشية وفق مسار الشمس والإطلالات والخصوصية والمباني المجاورة، مع تقليل التعرض غير المرغوب لأشعة الغرب باستخدام التوزيع المناسب أو عناصر التظليل ومعالجات الواجهات. كما تتم دراسة مواقع الفتحات واتجاهاتها للاستفادة من الرياح السائدة وتعزيز فرص التهوية الطبيعية المتقاطعة، مع مراعاة الخصوصية والأتربة والضوضاء والظروف المناخية المحيطة بالمشروع، مع اختلاف درجات الحرارة والرطوبة بين البيئة الساحلية في مصر ودبي، والبيئة القارية الحارة والجافة في الرياض.

مراحل بناء الفيلا الفاخرة: من التصميم إلى تسليم المفتاح

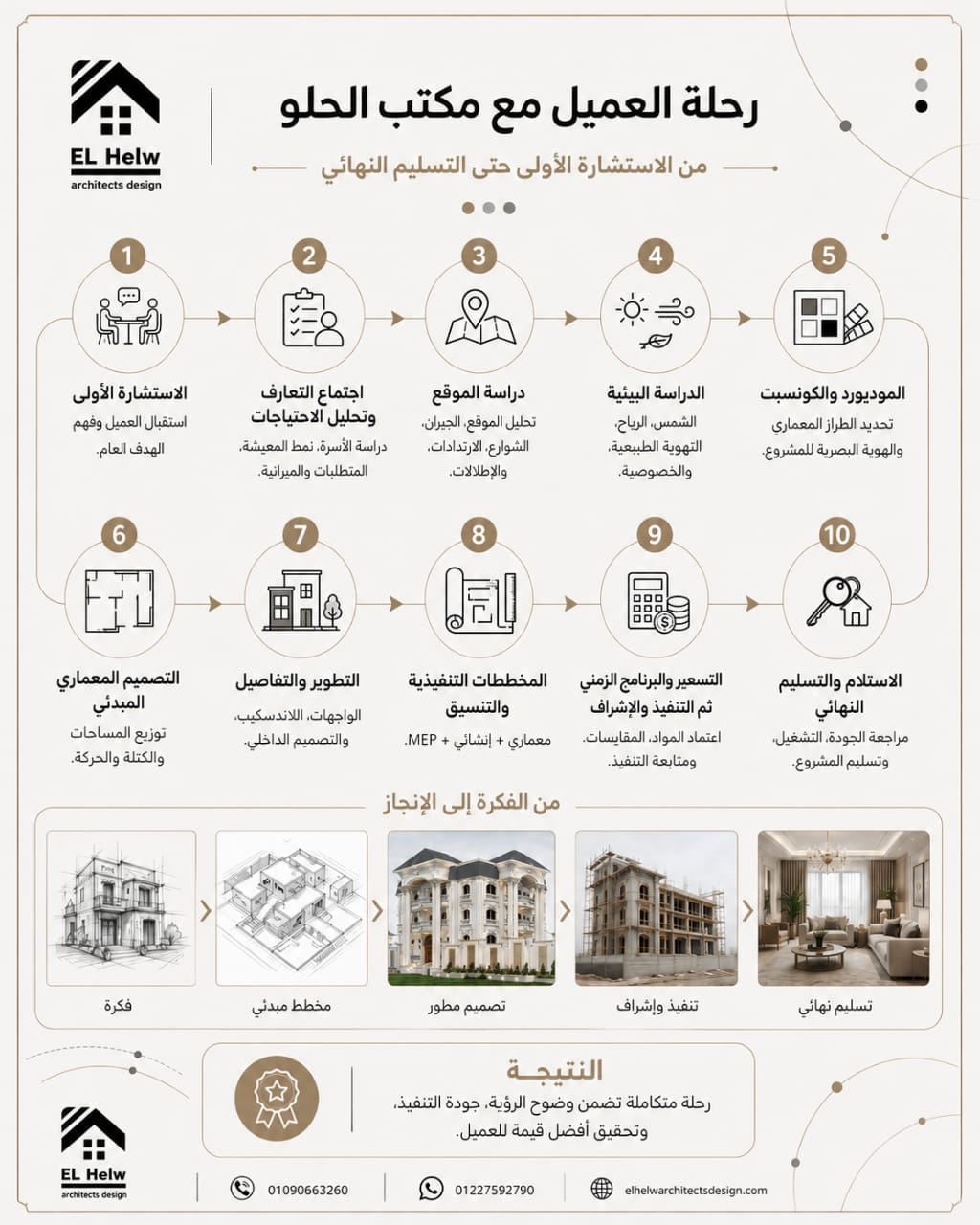

تُقسم رحلة بناء الفيلا إلى إحدى عشرة مرحلة مترابطة، لكل مرحلة منها قرارات فنية واستلامات يجب الانتهاء منها قبل الانتقال إلى المرحلة التالية:

1. تحديد احتياجات الأسرة وإعداد البرنامج الوظيفي

تبدأ عملية التصميم بفهم الأسرة التي ستعيش داخل الفيلا، وليس بتوزيع الغرف بصورة تقليدية. لذلك تتم مناقشة عدد أفراد الأسرة، وطريقة استقبال الضيوف، ومستوى الخصوصية المطلوب (والذي يتأثر بالثقافة المحلية واشتراطات المجتمعات السكنية المغلقة "Compounds" في الرياض ودبي مقارنة بمصر)، وعدد السيارات، ووجود أطفال أو كبار سن، بالإضافة إلى الأنشطة الخاصة مثل المكتب المنزلي، والجيم، والمكتبة، والسينما المنزلية، والمسبح أو مناطق الجلوس الخارجية. ويتم تحويل هذه الاحتياجات إلى برنامج وظيفي يحدد عدد الفراغات ومساحاتها وعلاقتها ببعضها أفقيًا ورأسيًا.

2. دراسة الموقع والتربة والاشتراطات البنائية (مصر، دبي، والرياض)

قبل إعداد التصميم النهائي، يتم رفع الموقع مساحيًا للتأكد من حدود الأرض ومناسيبها والطرق المحيطة بها. كما تتم مراجعة اشتراطات البناء الخاصة بالمنطقة والبلدية المختصة (مثل قوانين الهيئة الملكية لمدينة الرياض، أو بلدية دبي، أو الأحياء السكنية بمصر)، من حيث نسبة البناء، والارتدادات، والارتفاعات، وتصميم الأسوار. ويشمل ذلك إعداد تقرير التربة لتحديد قدرة التأسيس ومنسوب المياه الجوفية (الذي يرتفع في بعض مناطق الساحل بمصر أو دبي مقارنة بطبيعة التربة الصخرية أو الطينية في الرياض)، مع دراسة اتجاهات الشمس والرياح.

3. إعداد التصميمات المعمارية والإنشائية والكهروميكانيكية

بعد اعتماد البرنامج الوظيفي ودراسة الموقع، تبدأ مرحلة التصميم المتكامل، وتشمل:

  • التصميم المعماري وتوزيع الفراغات.

  • تصميم الواجهات والقطاعات.

  • التصميم الإنشائي (مع مراعاة الكود المصري، أو كود البناء السعودي SBC، أو كود دبي للبناء).

  • مخططات الكهرباء والإضاءة.

  • مخططات السباكة والصرف.

  • تصميم التكييف والتهوية (مع التركيز الخاص على أنظمة التكييف المركزي والدكت في الرياض ودبي نظراً لطبيعة المناخ).

  • أنظمة المنزل الذكي، والتحكم في الإضاءة، والتيار الخفيف، والكاميرات، والإنتركم، والشبكات وأنظمة المراقبة.

  • التصميم الداخلي واللاندسكيب.

  • المخططات التنفيذية وتفاصيل الخامات.

    تهدف هذه المرحلة إلى تنسيق جميع التخصصات قبل التنفيذ، مما يساعد على اكتشاف التعارضات مبكرًا وتقليل التعديلات والتكسير في الموقع.

4. التراخيص والمقايسات وطرح الأعمال

بعد اعتماد التصميمات، يتولى المكتب إعداد وتنسيق المستندات والمخططات المطلوبة للترخيص ومتابعتها مع الجهات المختصة (مثل ترخيص البناء عبر المنصات الرسمية مثل "بلدي" في السعودية، أو تراخيص التخطيط والإنشاء في دبي ومصر)، وفق نطاق التعاقد. وبالتوازي، يتم إعداد حصر الكميات والمقايسة التقديرية والمواصفات الفنية، وتحديد نطاق عمل كل مقاول، والبرنامج الزمني، وجدول الدفعات، وآلية اعتماد الخامات.

5. تجهيز الموقع والحفر وسند الجوانب

تبدأ الأعمال التنفيذية بتجهيز الموقع وتأمينه، وتحديد أماكن التخزين ودخول المعدات وحركة العمال. ثم يتم توقيع المحاور والمناسيب وبدء أعمال الحفر طبقًا للرسومات الإنشائية وتقرير التربة. وقد تحتاج بعض المواقع إلى سند جوانب الحفر، أو خفض منسوب المياه الجوفية (وهو إجراء حيوي في مشروعات دبي وبعض مناطق مصر)، أو تنفيذ أعمال إحلال ودمك للتربة قبل البدء في الأساسات.

6. تنفيذ الأساسات والعزل والأعمال المدفونة

لا تبدأ أعمال تصميم وتنفيذ الأساسات قبل مراجعة تقرير تربة معتمد. يتم اختيار نوع الأساسات طبقًا لذلك (قواعد منفصلة، مشتركة، لبشة مسلحة، أو خوازيق)، مع تنفيذ خرسانة النظافة، وحديد التسليح، وخطوط الصرف المدفونة، وغرف التفتيش، والخزانات. كما يتم تنفيذ نظام العزل المائي للأساسات والبدرومات طبقًا لطبيعة التربة ومنسوب المياه الجوفية، مع تطبيق العزل الحراري في المناطق والعناصر التي تتطلبه وفقًا للكود البيئي ومتطلبات المشروع (خصوصاً مع اشتراطات العزل الحراري الصارمة في السعودية ودبي)، مع الردم على طبقات واختبار الدمك.

7. تنفيذ الهيكل الإنشائي للفيلا

تشمل هذه المرحلة تنفيذ الأعمدة والكمرات والبلاطات والسلالم والأجزاء الخرسانية الخاصة بالمسبح أو الخزانات، وفقًا للرسومات الإنشائية المعتمدة. يتم تنفيذ العناصر الخرسانية باستخدام درجة الخرسانة المحددة في التصميم الإنشائي والمعتمدة وفقًا للأحمال وطبيعة المشروع، مع إجراء اختبارات الخرسانة (المكعبات) ومراجعة نسب الخلط والصب والدمك والمعالجة طبقًا للمواصفات الفنية، واستلام حديد التسليح قبل الصب.

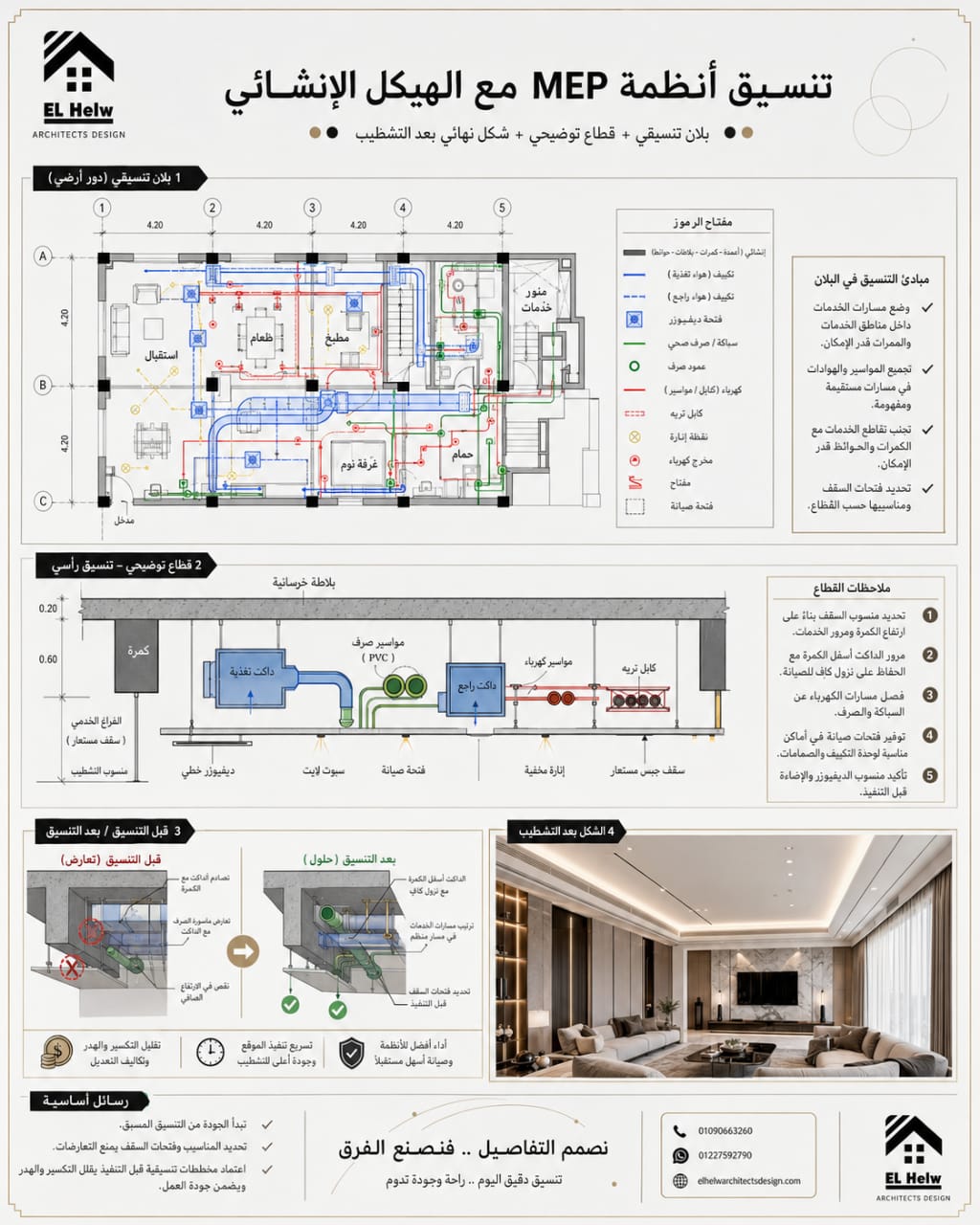

8. أعمال المباني والتأسيسات الكهروميكانيكية الأولية (First Fix)

بعد اكتمال الهيكل الإنشائي، يُختار نظام المباني وسمك الحوائط طبقًا لموقع كل حائط ومتطلبات العزل الحراري والصوتي، مع استخدام الخامات والطبقات المناسبة للواجهات الخارجية والفراغات الداخلية (مثل الطوب العازل المطلوب في الأكواد الخليجية). وفي نفس الوقت، تبدأ التأسيسات الأولية للأعمال الكهروميكانيكية (MEP):

  • مواسير الكهرباء والاتصالات.

  • تأسيسات السباكة والصرف.

  • خطوط التكييف والتهوية ومجاري الهواء (Ducts).

  • أنظمة الكاميرات والإنتركم والشبكات والإنترنت.

  • أنظمة الصوت والمنزل الذكي.

    يتم اختبار هذه التمديدات وتصويرها وتوثيق مساراتها لتقليل التعارضات والتعديلات والتكسير بعد الانتهاء من المباني والتشطيبات.

9. أعمال العزل والمحارة (اللياسة) وتجهيز الأسطح

يتم استخدام أنظمة عزل مائي معتمدة من موردين موثوقين للحمامات والمطابخ والأسطح والبلكونات والمسابح، مع إجراء اختبارات الغمر قبل تغطية العزل، وتوثيق شهادات الخامات وشروط الضمان ومدته ومسؤوليات التنفيذ والصيانة. بعد ذلك تبدأ أعمال المحارة (اللياسة) الداخلية والخارجية وضبط الزوايا والمناسيب، وتنفيذ طبقات الميول والأسطح المعلقة والجبس بورد بعد اختبار التمديدات أعلاها، مع التأكد من وجود فتحات صيانة مناسبة للتكييف والمحركات والصمامات.

10. التشطيبات الداخلية والخارجية والتركيبات النهائية

تبدأ أعمال التشطيب بعد اعتماد عينات الخامات والألوان، وتشمل تركيب الأرضيات (رخام، بورسلين، أو خشب)، وتنفيذ الدهانات، وتركيب الأبواب والشبابيك وقطاعات الألومنيوم والزجاج المعزول (Double/Triple Glazing للتحكم الحراري في دبي والرياض)، والأدوات الصحية، ووحدات الإضاءة. بالتوازي، يتم تنفيذ الواجهات الخارجية والأسوار والبرجولات والمسابح وأعمال اللاندسكيب والري، مع مراعاة توافق جميع هذه العناصر مع التصميم المعماري العام للفيلا واشتراطات المجمعات السكنية.

11. الاختبارات والتشغيل والاستلام النهائي

لا تكتمل الفيلا بمجرد انتهاء التشطيبات الظاهرة، بل يتم إجراء الاختبارات وتشغيل الأنظمة قبل التسليم، والتي تشمل:

  • اختبار شبكات المياه والصرف ومراجعة العزل وأماكن التسريب.

  • اختبار الأحمال والدوائر الكهربائية.

  • تشغيل التكييف والتهوية وتجربة السيناريوهات الذكية ووحدات الإضاءة.

  • معالجة ملاحظات الاستلام (Snag List) وتسليم مخططات التنفيذ الفعلية (As-Built)، وشهادات إتمام البناء الرسمية، تمهيدًا لتسليم الفيلا بنظام تسليم المفتاح.

فروق جوهرية بين متطلبات البناء في مصر، دبي، والرياض

تتطلب طبيعة الأسواق الثلاثة مراعاة اعتبارات تنظيمية وفنية محددة:

  • مصر: تركز الاعتبارات غالباً على كفاءة استغلال المسطحات، وتنوع خامات الواجهات (مثل الحجر الهاشمي والطبيعي)، والتنسيق مع المقاولين المحليين والموردين ضمن ميزانيات مرنة، وإجراءات التراخيص وفق قوانين البناء المحلية.

  • دبي: تخضع المشروعات لاشتراطات صارمة من المطور العقاري (مثل إعمار أو نخيل) وبلدية دبي، مع تركيز عالٍ على الاستدامة، وعزل الحرارة والصوت، وأنظمة إدارة المباني الذكية، والدقة الصارمة في البرامج الزمنية والتراخيص الهندسية.

  • الرياض: الالتزام التام بكود البناء السعودي (SBC) يعتبر ركيزة أساسية لا غنى عنها، إلى جانب التصاميم المعمارية التي توازن بين الخصوصية العالية والمتطلبات الحديثة للواجهات، واشتراطات العزل الحراري المتقدم لمواجهة درجات الحرارة المرتفعة صيفاً.

تكلفة بناء فيلا فاخرة: العوامل المؤثرة وكيفية تحسين الميزانية

لا توجد تكلفة ثابتة وموحدة لكل الفلل، إذ تحكم الميزانية عدة عوامل رئيسية:

  • حجم ومساحة المباني: إجمالي المسطحات ومساقط التوزيع.

  • أسعار مواد البناء الأساسية: أسعار الحديد والخرسانة وقت التنفيذ (مع اختلاف عملات وتكاليف النقل والتوريد بين السوق المصري والخليجي).

  • مستوى التشطيبات: تتراوح بين التشطيب الاقتصادي، السوبر لوكس، والتشطيب الفاخر (الألترا سوبر لوكس) الذي يضم خامات مستوردة ورخاماً خاصاً ونظم منزل ذكي متقدمة.

  • الأعمال الخارجية: مساحة اللاندسكيب، تصميم وتجهيز حمامات السباحة، والأسوار الخارجية.

يساعد مكتب الحلو العميل على إعداد ميزانية مبدئية وبرنامج زمني وخطة للتوريدات منذ المراحل الأولى، مع متابعة المصروفات والتغييرات، لتقليل احتمالات تجاوز الميزانية أو ظهور بنود لم تكن محسوبة بصورة واضحة.

دراسة حالة هندسية: من تحدي الموقع إلى تسليم "قصر صبا"

تجسد مشاريعنا السابقة فلسفتنا في الإتقان الهندسي. في مشروع قصر صبا، واجهنا تحديات متعلقة بطبيعة تربة الموقع وارتفاع منسوب المياه الجوفية. بفضل الله ثم بفضل بروتوكولات الفحص الهندسي المسبق:

  • تم إجراء اختبارات تربة دقيقة حددت نوع الأساسات المناسبة لحماية المبنى مستقبلاً.

  • تم تطبيق نظام عزل مائي متكامل ومضاعف لطبقات البدروم والأساسات.

  • ساهم التنسيق المبكر بين الأعمال الإنشائية ومسارات الـ MEP في تقليل التعارضات وإعادة التنفيذ، وتحسين السيطرة على البرنامج الزمني للمشروع، تمهيدًا لتسليم المشروع وفق الجودة المطلوبة.

مقارنة بين نظم التنفيذ الهندسية

يوضح الجدول التالي الفارق بين تنفيذ المشروع من خلال مقاولين وتخصصات منفصلة دون إدارة موحدة، وبين إسناده إلى منظومة هندسية متكاملة تتولى التنسيق والمتابعة وضبط الجودة:

وجه المقارنة التنفيذ العشوائي أو المشتت الإدارة الهندسية المتكاملة (مكتب الحلو)
التخطيط الهندسي ودراسة الموقع غياب الدراسات العميقة والاعتماد على الاجتهاد الشخصي. مدروس بعناية (مسار الشمس، الرياح، اختبارات التربة واشتراطات الأكواد).
إدارة الميزانية والتكلفة تجاوزات مالية متكررة وفواتير غير متوقعة. إعداد ميزانية تقديرية وجدول زمني مدروس مع متابعة الانحرافات.
الإشراف والجودة الإنشائية متابعة متقطعة وعيوب قد تظهر لاحقاً في العزل والتشطيب. إشراف هندسي طبقًا للزيارات والاستلامات، وفحوصات معملية صارمة.
التنسيق بين التخصصات (MEP والديكور) تعارض مستمر وتكسير في الجدران بعد الانتهاء. تنسيق مسبق بين المخططات لتقليل التعارضات والتعديلات.

جدول مراحل بناء الفيلا وما يستلمه العميل في كل مرحلة

مرجع عملي يوضح الأعمال الرئيسية، نقاط مراجعة الاستشاري، والمستندات التي ينبغي توثيقها وتسليمها للمالك.





المرحلة

الأعمال الرئيسية

ما يراجعه الاستشاري

ما يستلمه العميل

1. تحديد احتياجات الأسرة والبرنامج الوظيفي

مقابلة العميل والأسرة، تحديد عدد المستخدمين، أسلوب استقبال الضيوف، الخصوصية، عدد السيارات، احتياجات الأطفال وكبار السن، والأنشطة الخاصة مثل المكتب والجيم والسينما والمسبح.

اكتمال قائمة الاحتياجات، منطق العلاقات بين الفراغات، المساحات المطلوبة، أولويات العميل، وإمكانية التوسع أو تغيير الاستخدام مستقبلًا.

برنامج وظيفي معتمد، قائمة الفراغات ومساحاتها، مخطط علاقات وظيفية مبدئي، وملخص مكتوب لأولويات التصميم.

2. دراسة الموقع والتربة والاشتراطات

رفع مساحي للموقع، مراجعة الحدود والمناسيب والمداخل والمرافق، دراسة الشمس والرياح والمباني المجاورة، إعداد تقرير التربة، ومراجعة الارتدادات ونسب البناء والارتفاعات.

صحة الرفع المساحي، مطابقة حدود الأرض، نتائج تقرير التربة، منسوب المياه الجوفية، الاشتراطات القانونية، وتأثير البيئة المحيطة على التصميم.

رفع مساحي معتمد، تقرير تربة، ملخص الاشتراطات، ودراسة أولية للموقع توضح الشمس والرياح والمداخل والإطلالات ومصادر الإزعاج.

3. التصميم المعماري والإنشائي والكهروميكانيكي

إعداد المساقط والواجهات والقطاعات، التصميم الإنشائي، مخططات الكهرباء والصحي والتكييف والتهوية والتيار الخفيف، والتنسيق مع التصميم الداخلي واللاندسكيب.

توافق جميع التخصصات، عدم تعارض الأعمدة والكمرات مع الفراغات ومسارات الخدمات، ملاءمة التصميم للاشتراطات، وقابلية التنفيذ والصيانة.

حزمة تصميم معتمدة تشمل المخططات المعمارية والإنشائية وMEP، الواجهات والقطاعات، المخططات التنفيذية، وجدول الخامات أو المواصفات الأساسية.

4. التراخيص والمقايسات وطرح الأعمال

تجهيز ملف الترخيص، إعداد حصر الكميات والمواصفات، تقسيم نطاقات العمل، دعوة المقاولين، مقارنة العروض، وإعداد البرنامج الزمني وجدول الدفعات.

اكتمال مستندات الترخيص، وضوح بنود المقايسة، توحيد أساس مقارنة العروض، واقعية المدد والدفعات، وتحديد مسؤوليات كل طرف.

نسخة من ملف الترخيص، مقايسة وحصر كميات، مواصفات فنية، جدول مقارنة عروض، برنامج زمني مبدئي، ومسودة التعاقد ونطاق الأعمال.

5. تجهيز الموقع والحفر وسند الجوانب

تأمين الموقع، تنظيم التخزين والحركة، توقيع المحاور والمناسيب، الحفر، سند الجوانب عند الحاجة، خفض المياه الجوفية، وأعمال الإحلال والدمك.

المحاور والروبيرات، عمق الحفر ومناسيب التأسيس، حالة التربة الفعلية، سلامة جوانب الحفر، نتائج الدمك، وتأثير الأعمال على الجيران.

محضر استلام الحفر والمناسيب، نتائج اختبارات الدمك عند وجود إحلال، تقارير خفض المياه أو السند إن وجدت، وصور موثقة للمرحلة.

6. الأساسات والعزل والأعمال المدفونة

تنفيذ خرسانة النظافة، القواعد أو اللبشة أو الخوازيق حسب التصميم، الميدات والخزانات وغرف التفتيش، خطوط الصرف المدفونة، العزل المائي، الحماية والردم.

حديد التسليح والشدات والمناسيب، فتحات الخدمات، استمرارية العزل والفواصل، اختبارات العزل، سلامة الأعمال المدفونة، وطبقات الردم والدمك.

محاضر استلام التسليح والصب، نتائج اختبارات الخرسانة والعزل، مخطط للأعمال المدفونة، شهادات الخامات، وصور قبل الردم.

7. تنفيذ الهيكل الإنشائي

تنفيذ الأعمدة والكمرات والبلاطات والسلالم والعناصر الخرسانية الخاصة، مع الصب والدمك والمعالجة وأخذ عينات الخرسانة.

الشدات والمناسيب، أقطار وتوزيع حديد التسليح، الغطاء الخرساني، الفتحات والـSleeves، جودة الصب والدمك والمعالجة، ونتائج المكعبات.

محاضر استلام لكل صبة، نتائج اختبارات الخرسانة، سجل الصبات، تقارير الملاحظات والمعالجات، ومخططات محدثة لأي تعديلات معتمدة.

8. المباني والتأسيسات الكهروميكانيكية الأولية

تنفيذ الجدران والفتحات، ثم تأسيسات الكهرباء والصحي والتكييف والتهوية والشبكات والكاميرات والإنتركم والمنزل الذكي والإضاءة والستائر الكهربائية.

أبعاد الغرف والفتحات، استقامة المباني، مسارات ومناسيب التمديدات، توافقها مع الأثاث والأسقف، اختبارات الضغط والعزل، وتوثيق الأعمال قبل إغلاقها.

محاضر استلام المباني والتأسيسات، نتائج اختبارات الشبكات، مخططات مسارات محدثة، وصور موثقة للتمديدات داخل الجدران والأسقف.

9. العزل والمحارة وتجهيز الأسطح

عزل الحمامات والأسطح والبلكونات والمسابح، اختبارات الغمر، المحارة الداخلية والخارجية، الميول والسكريد، وتجهيز هياكل الجبس بورد والأسقف المعلقة.

تجهيز الأسطح قبل العزل، ارتفاعات العزل والميول، نتائج الغمر، استواء المحارة والزوايا، مناسيب الأرضيات، ثبات هياكل الأسقف وفتحات الصيانة.

تقارير اختبارات العزل، محاضر استلام المحارة والميول والأسقف، عينات معتمدة، وصور الأعمال قبل تغطيتها.

10. التشطيبات الداخلية والخارجية والتركيبات

تركيب الرخام والبورسلين والأخشاب، الدهانات وورق الحائط والتجاليد، الأبواب والشبابيك والزجاج، الأدوات الصحية، وحدات الإنارة، المطابخ، الواجهات واللاندسكيب.

مطابقة الخامات للعينات، جودة التركيب والفواصل والمناسيب، توافق الألوان، حماية الأعمال المنفذة، تشغيل التركيبات، واستكمال تفاصيل الواجهات والأعمال الخارجية.

سجل اعتماد الخامات والعينات، شهادات وضمانات المنتجات، محاضر استلام البنود، بيان بالتغييرات المعتمدة، وقائمة بالموردين والمصنعين.

11. الاختبارات والتشغيل والاستلام النهائي

تشغيل واختبار المياه والصرف والكهرباء والتكييف والأنظمة الذكية والري والمسبح، إعداد قائمة الملاحظات، التنظيف النهائي، ومعالجة العيوب قبل التسليم.

كفاءة التشغيل، عدم وجود تسريب أو أعطال، توازن الأحمال، استجابة أنظمة التحكم، جودة التشطيبات النهائية، إغلاق الملاحظات، واكتمال مستندات التسليم.

مخططات As-Built، كتيبات التشغيل والصيانة، الضمانات، نتائج الاختبارات، قائمة الملاحظات المغلقة، مفاتيح وكلمات مرور الأنظمة، ومحضر الاستلام النهائي.

ملاحظة: تختلف المستندات والاستلامات المطلوبة بحسب نطاق التعاقد، وطبيعة المشروع، والجهة الإدارية، ونظام الإشراف المتفق عليه. يفضل تكييف الجدول مع كل مشروع قبل إدراجه في العقد أو دليل التسليم.

مقارنة اعتبارات تصميم وبناء الفلل الفاخرة

القاهرة – دبي – الرياض









يوضح الجدول التالي الفروق التصميمية والتنفيذية الأساسية بين المدن الثلاث. وهو مقارنة استرشادية تساعد على تقوية الجزء الخاص بمصر والخليج داخل المقال، مع ضرورة مراجعة اشتراطات الجهة المحلية والكود الساري لكل مشروع قبل اعتماد الحلول النهائية.

العنصر محل المقارنة

القاهرة – مصر

دبي – الإمارات

الرياض – السعودية

المناخ والتحدي الرئيسي

مناخ حار وجاف أغلب العام مع شتاء معتدل نسبيًا، وتحديات مرتبطة بالغبار الحضري وتفاوت درجات الحرارة. الأولوية هي تحقيق توازن بين الحماية من الشمس والاستفادة من التهوية والإضاءة الطبيعية.

مناخ شديد الحرارة مع رطوبة مرتفعة، خصوصًا في المناطق القريبة من الساحل، إضافة إلى الملوحة والأحمال الحرارية العالية. الأولوية لغلاف مبنى محكم، والتحكم في الرطوبة، وكفاءة التكييف.

مناخ شديد الحرارة والجفاف، مع فرق واضح بين حرارة النهار والليل وتكرار الغبار والعواصف الرملية. الأولوية للعزل الحراري القوي، وإحكام الفتحات، وحماية مداخل الهواء.

توجيه كتلة الفيلا والفراغات

يفضل توجيه الفراغات المعيشية نحو الشمال أو الشرق قدر الإمكان، مع معالجة الواجهات الغربية وتوظيف التهوية المتقاطعة عندما تسمح ظروف الموقع والخصوصية.

يُقلل التعرض المباشر للشرق والغرب، وتُوضع الجلسات الخارجية في مناطق مظللة ومحميّة، مع دراسة الانعكاسات والوهج الناتج عن الواجهات الزجاجية والمباني المحيطة.

تُفضل الكتل المدمجة والأفنية المظللة، مع تقليل مساحات الواجهات الشرقية والغربية، وتصميم مداخل عميقة ومظللة تحد من انتقال الحرارة والغبار.

العزل الحراري للحوائط والأسطح

تُعطى الأولوية لعزل الأسطح والواجهات الأكثر تعرضًا للشمس، مع اختيار النظام طبقًا للكود المصري لترشيد الطاقة وطبيعة الحائط والميزانية.

يمثل العزل المستمر ومعالجة الجسور الحرارية جزءًا أساسيًا من متطلبات غلاف المبنى، مع التحقق من قيم الأداء الحراري وفق كود دبي ومتطلبات نظام السعفات.

تعد الأسطح والحوائط الخارجية من أهم مصادر الحمل الحراري، لذلك يجب تطبيق متطلبات العزل في كود البناء السعودي، مع الحد من الجسور الحرارية عند الأعمدة والكمرات والفتحات.

الزجاج والشبابيك

يمكن استخدام الزجاج المزدوج أو منخفض الانبعاثية وفق اتجاه الواجهة والضوضاء والميزانية، مع تجنب تكبير الفتحات دون دراسة الحمل الحراري والتظليل.

يفضل الزجاج المزدوج عالي الأداء ومنخفض الانبعاثية مع قطاعات محكمة، والتحقق من معامل انتقال الحرارة والكسب الشمسي طبقًا لمتطلبات المشروع والجهة المختصة.

يفضل الزجاج المزدوج منخفض الانبعاثية مع نسب فتحات مدروسة وقطاعات جيدة الإحكام، لتقليل الحرارة وتسرب الغبار والهواء غير المرشح.

عناصر التظليل والتحكم في الوهج

تستخدم البروزات الأفقية للواجهات الجنوبية، والعناصر الرأسية أو الشاشات للشرق والغرب، مع إمكانية دمج البرجولات وكاسرات الشمس ضمن تصميم الواجهة.

تحتاج الفتحات إلى بروزات عميقة، وشاشات أو زعانف تظليل، وزجاج مناسب للحد من الوهج والكسب الشمسي، خاصة في الواجهات ذات المساحات الزجاجية الكبيرة.

تنجح النوافذ المرتدة، والمشربيات الحديثة، وكاسرات الشمس العميقة في حماية الفتحات، مع إعطاء عناية إضافية للواجهات الغربية.

التكييف والتهوية وجودة الهواء

يُختار النظام بين السبليت والكونسيلد والمركزي وفق مساحة الفيلا واستخدامها، مع الاستفادة من التهوية الطبيعية عندما تكون الظروف الخارجية مناسبة.

يشكل التبريد وإزالة الرطوبة محور التصميم، مع ضرورة دراسة الهواء النقي، وتصريف مياه التكثيف، والعزل الجيد للدكتات، واختبار وضبط النظام قبل التسليم.

يُصمم النظام لاستيعاب أحمال الذروة المرتفعة، مع إحكام الدكتات، وتقسيم مناطق التشغيل، واستخدام فلاتر مناسبة للغبار وسهلة الصيانة.

العزل المائي والرطوبة

تتركز الأولوية في الأسطح والحمامات والبلكونات والمسابح والبدرومات، مع تحديد نظام الأساسات والعزل طبقًا لمنسوب المياه الجوفية في كل موقع.

إلى جانب العزل المائي، يجب معالجة انتقال بخار الماء والتكثف داخل الجدران والأسقف، مع عناية خاصة بالفواصل والبدرومات والأسطح والمناطق الساحلية.

رغم انخفاض الرطوبة الجوية، يجب تصميم ميول وتصريف الأسطح لمواجهة الأمطار المركزة، مع اختبار عزل الحمامات والمسابح وأحواض الزراعة قبل تغطيتها.

الغبار والملوحة والعوامل الجوية

تحتاج الواجهات والفتحات إلى تفاصيل سهلة التنظيف، مع صيانة دورية للفلاتر بسبب الغبار والتلوث الحضري في بعض المناطق.

تتطلب المناطق الساحلية مقاومة أعلى للملوحة والتآكل، واختيار إكسسوارات ودهانات وحمايات مناسبة للمعادن والألومنيوم ووحدات التكييف الخارجية.

تتطلب العواصف الرملية إحكام الشبابيك والأبواب، وتصميم مداخل انتقالية، وحماية الوحدات الخارجية، مع سهولة الوصول إلى الفلاتر وتنظيفها.

مواد الواجهات والتشطيبات الخارجية

يمكن استخدام الحجر الطبيعي والدهانات الخارجية وGRC والخشب الصناعي والواجهات المهوّاة، بشرط ملاءمة الخامة للاتجاه وسهولة الصيانة وتفاصيل التصريف.

يجب اختيار خامات مقاومة للأشعة فوق البنفسجية والرطوبة والملوحة، مع الالتزام بمتطلبات اعتماد أنظمة الكسوات والسلامة من الحريق.

تُفضل الخامات ثابتة اللون والمقاومة للحرارة والتغيرات اليومية والغبار، مع تقليل التفاصيل التي تحتجز الأتربة أو تتطلب صيانة متكررة.

التربة والأساسات والمتانة

تختلف طبيعة التربة بين مناطق القاهرة الجديدة والجيزة والمدن المحيطة، وقد تظهر مياه جوفية أو تربة إحلال؛ لذلك لا بد من تقرير جيوتقني معتمد لكل قطعة أرض.

قد تتضمن المواقع تربة رملية أو مياهًا جوفية ذات ملوحة مرتفعة، وهو ما يستلزم دراسة الأساسات ومواد الخرسانة والعزل والحماية وفق نتائج الجسات.

قد تكون التربة صخرية أو جيرية أو ذات خواص متغيرة من موقع لآخر؛ لذلك تحدد الجسات قدرة التحمل، والحفر، ونظام التأسيس والمعالجات اللازمة.

اللاندسكيب والري

يفضل استخدام نباتات متحملة للحرارة وتقليل المسطحات العشبية غير الضرورية، مع الري بالتنقيط وتظليل مناطق الجلوس الخارجية.

تحتاج النباتات إلى تحمل الحرارة والرطوبة والملوحة بحسب الموقع، مع أنظمة ري عالية الكفاءة وتحسين التربة وتقليل الفاقد من المياه.

الأفضل الاعتماد على النباتات المحلية أو الصحراوية، وتقليل النجيلة، واستخدام الري بالتنقيط والمناطق المظللة لتقليل استهلاك المياه والتبخر.

الطاقة والإضاءة والأنظمة الذكية

يُعتمد على الإضاءة الطبيعية، وتقسيم دوائر التكييف والإنارة، ووحدات LED، مع دراسة الطاقة الشمسية أو تسخين المياه عندما يكون ذلك مجديًا.

تُعطى الأولوية لكفاءة أنظمة التكييف والقياس والتحكم الذكي، مع تطبيق متطلبات الاستدامة في كود دبي ونظام السعفات ودراسة الطاقة الشمسية حسب المشروع.

يساعد التقسيم الذكي للتكييف والإضاءة، والعزل الجيد، والطاقة الشمسية في خفض أحمال التشغيل، خاصة مع ارتفاع ساعات التبريد خلال العام.

الجهات والكود والاعتمادات

تتم مراجعة اشتراطات جهاز المدينة أو الحي، والكود المصري للبناء والتصميم الإنشائي وترشيد الطاقة والحريق، طبقًا لموقع الفيلا ونطاقها.

تخضع المشروعات لمتطلبات بلدية دبي وكود دبي للبناء ونظام السعفات، إضافة إلى متطلبات هيئة الكهرباء والمياه والدفاع المدني والجهات الأخرى حسب نطاق المشروع.

تخضع المشروعات لكود البناء السعودي ومتطلبات البلدية والجهات الخدمية والدفاع المدني بحسب نوع المشروع وموقعه ونطاق الأعمال.

الخلاصة التصميمية

النجاح يعتمد على توازن التوجيه والتهوية الطبيعية والتظليل والعزل، مع حلول مرنة تناسب اختلاف مناطق القاهرة وميزانية المشروع.

النجاح يعتمد على التحكم المتكامل في الحرارة والرطوبة والملوحة، ورفع كفاءة الغلاف والتكييف، والالتزام الصارم بمتطلبات الاعتماد.

النجاح يعتمد على مقاومة الحرارة الشديدة والغبار، وتقليل التسرب الحراري والهوائي، وتصميم فراغات خارجية محمية ومظللة.



ملاحظة مهنية: لا تمثل المقارنة بديلًا عن تقرير التربة، أو حسابات الأحمال الحرارية، أو مراجعة الكود والاشتراطات المحلية السارية. فكل مدينة تضم مناطق تختلف في التربة والرطوبة والملوحة والاشتراطات وطبيعة التطوير.

مصادر الاسترشاد الفني: مركز بحوث الإسكان والبناء في مصر، كود دبي للبناء ونظام السعفات، ومركز كود البناء السعودي.

مقارنة بين التنفيذ المنفصل دون إدارة موحدة والإدارة الهندسية المتكاملة

مقارنة مهنية تركز على نظام إدارة المشروع، وليس على تقييم الأشخاص أو المقاولين









وجه المقارنة

تنفيذ منفصل دون إدارة هندسية موحدة

إدارة هندسية متكاملة

الدراسات قبل التنفيذ

قد تبدأ بعض الأعمال قبل اكتمال دراسة الموقع والتربة والاشتراطات، أو قبل تثبيت البرنامج الوظيفي النهائي للفيلا.

تبدأ الأعمال بعد مراجعة الموقع وتقرير التربة والاشتراطات واحتياجات الأسرة، ثم تحويلها إلى قرارات تصميمية قابلة للتنفيذ.

اكتمال التصميم

قد يتم التنفيذ اعتمادًا على مخططات غير مكتملة، مع اتخاذ قرارات عديدة داخل الموقع أثناء تقدم الأعمال.

تُستكمل المخططات المعمارية والإنشائية والكهروميكانيكية والتفاصيل التنفيذية قبل بدء البنود المرتبطة بها.

التنسيق بين التخصصات

يعمل كل تخصص بصورة منفصلة، مما يزيد احتمالات تعارض الكمرات ومسارات التكييف والصرف والأسقف والإضاءة.

يتم تنسيق المعماري والإنشائي وأعمال MEP والتصميم الداخلي مسبقًا لاكتشاف التعارضات وتقليل التعديلات في الموقع.

إدارة الميزانية

قد تعتمد المقارنة على السعر الإجمالي فقط، دون توحيد واضح للمواصفات أو حصر دقيق للكميات والبنود المستثناة.

تُعد مقايسة وحصر كميات ومواصفات فنية، مع متابعة المصروفات والأوامر التغييرية والانحرافات عن الميزانية.

البرنامج الزمني

قد يتأثر التنفيذ بتأخر القرارات والخامات وتعارض الأعمال وعدم وضوح المسؤوليات بين الأطراف.

يتم إعداد برنامج زمني يحدد تسلسل البنود والتوريدات طويلة المدة ونقاط الاعتماد ومراحل الاستلام.

اعتماد الخامات

قد تُشترى بعض الخامات بناءً على السعر أو التوافر دون عينة معتمدة أو مواصفة أداء واضحة.

تُراجع العينات والمواصفات والبدائل قبل التوريد، مع توثيق الاعتماد ومراعاة العمر والصيانة وملاءمة الخامة للموقع.

الجودة والاستلامات

تعتمد جودة البند غالبًا على المتابعة الشخصية أو خبرة الفني، وقد تُغطى بعض الأعمال قبل فحصها واختبارها.

توجد نقاط استلام محددة للحديد والخرسانة والعزل والتأسيسات، مع اختبارات موثقة قبل إخفاء الأعمال.

إدارة التغييرات

قد تُنفذ تعديلات العميل مباشرة في الموقع دون تقييم واضح لتأثيرها على التكلفة والمدة والتخصصات الأخرى.

يُقيّم كل تغيير فنيًا وماليًا وزمنيًا، ثم يُعتمد كأمر تغييري قبل التنفيذ وتُحدّث المخططات عند الحاجة.

الهدر وإعادة التنفيذ

تزداد احتمالات التكسير وإعادة الأعمال عند اكتشاف التعارضات بعد التنفيذ أو تغيير القرارات في مراحل متأخرة.

يساعد التنسيق المبكر واعتماد التفاصيل على تقليل الهدر وإعادة التنفيذ، دون ادعاء إلغائهما بصورة مطلقة.

المسؤوليات والتوثيق

قد تتداخل مسؤوليات الموردين والمقاولين، ويصعب تحديد مصدر الخطأ أو متابعة التعديلات السابقة.

يُحدد نطاق كل طرف، وتوثق المراسلات والاعتمادات والاستلامات والتقارير، مما يسهل المتابعة واتخاذ القرار.

التشغيل والتسليم

قد ينتهي التسليم عند اكتمال التشطيبات الظاهرة دون ملف شامل للاختبارات أو مسارات الخدمات المنفذة.

يشمل التسليم الاختبارات وقائمة الملاحظات ومخططات As-Built والضمانات وكتيبات التشغيل وبيانات الموردين.

النتيجة على المدى الطويل

قد تظهر صعوبات في الصيانة أو تغييرات مكلفة نتيجة غياب التوثيق والتنسيق المبكر بين الأنظمة.

يُصمم المشروع مع مراعاة التشغيل والصيانة والوصول للخدمات، بما يدعم كفاءة الفيلا وقابليتها للتطوير مستقبلًا.



أخطاء شائعة في بناء وتشطيب الفلل وكيف يمكن تجنبها

تظهر كثير من مشكلات الفلل والقصور بعد بدء التنفيذ أو عقب السكن بفترة، إلا أن السبب الحقيقي لها يكون غالبًا قرارًا غير مكتمل اتُّخذ في مرحلة مبكرة من المشروع. فقد يؤدي بدء العمل دون اكتمال التصميم، أو إخفاء التمديدات قبل اختبارها، أو شراء الخامات دون اعتمادها، إلى زيادة التكلفة وإطالة مدة التنفيذ وظهور مشكلات يصعب علاجها بعد التشطيب.

ومن واقع خبرة الحلو للتصاميم المعمارية والتشطيبات، نستعرض أهم الأخطاء التي ينبغي تجنبها منذ بداية المشروع وحتى التشغيل والصيانة.

1. بدء التنفيذ قبل اكتمال التصميم

من أكثر الأخطاء شيوعًا بدء أعمال الحفر أو الهيكل أو المباني قبل استكمال التصميمات المعمارية والإنشائية والكهروميكانيكية والتصميم الداخلي.

وقد يعتقد المالك أن البدء المبكر سيختصر مدة المشروع، لكن النتيجة في كثير من الحالات تكون عكسية؛ لأن عدم اكتمال الرؤية يؤدي إلى اتخاذ قرارات متفرقة أثناء التنفيذ، ثم تعديلها عند ظهور الشكل الحقيقي للفراغ.

النتائج المترتبة على بدء التنفيذ مبكراً:

  • تغيير أماكن الحوائط والفتحات.

  • تعديل مواقع الأعمدة أو الأبواب.

  • تعارض التكييف مع الأسقف والإضاءة.

  • إعادة تنفيذ شبكات الكهرباء والصرف.

  • زيادة التكلفة ومدة المشروع.

  • فقدان جزء من جودة التصميم نتيجة الحلول الاضطرارية.

كيف نتجنب هذا الخطأ؟

يجب استكمال المخططات الأساسية والتنسيق بين التخصصات قبل تنفيذ كل مرحلة، مع توضيح الشكل النهائي للعميل من خلال المساقط والقطاعات والواجهات واللقطات ثلاثية الأبعاد والعينات، حتى يبدأ التنفيذ بناءً على رؤية واضحة ومعتمدة.

2. عدم إعداد تقرير تربة معتمد

لا يمكن تحديد نظام الأساسات بصورة سليمة اعتمادًا على شكل سطح الأرض أو خبرة سابقة في أرض مجاورة فقط، لأن طبقات التربة وقدرتها على التحمل ومنسوب المياه الجوفية قد تختلف من قطعة إلى أخرى.

النتائج المترتبة على تجاهل تقرير التربة:

  • اختيار نظام تأسيس غير مناسب.

  • حدوث هبوط كلي أو متفاوت بالمبنى.

  • ظهور شروخ في المباني والتشطيبات.

  • تأثر خطوط الصرف والأرضيات نتيجة الحركة.

  • ظهور مياه جوفية أثناء الحفر دون استعداد مسبق.

  • زيادة غير مبررة في الخرسانة أو حديد التسليح نتيجة التصميم التحفظي غير المبني على بيانات دقيقة.

  • ارتفاع تكلفة معالجة المشكلة بعد بدء التنفيذ.

ملاحظة: لا يعني ظهور الشروخ بالضرورة حدوث كسر في الهيكل الخرساني، فقد تظهر أولًا في المباني والمحارة والتشطيبات، إلا أنها قد تكون مؤشرًا على حركة أو هبوط يستلزم الفحص الهندسي.

كيف نتجنب هذا الخطأ؟

يجب إعداد تقرير جيوتقني معتمد يوضح طبقات التربة، وقدرة التحمل، ومنسوب المياه الجوفية، والتوصيات الخاصة بالحفر والإحلال والردم ونظام الأساسات والعزل، ثم تصميم الأساسات وفق نتائجه.

3. تغيير التقسيم المعماري بعد صب الهيكل الخرساني

قد يكتشف العميل بعد تنفيذ الأعمدة والأسقف أن توزيع الفراغات لا يحقق الصورة التي كان يتوقعها، فيبدأ بطلب فتحات جديدة أو إلغاء حوائط أو تغيير أماكن السلالم والحمامات والمطابخ. وغالبًا يرجع ذلك إلى عدم دراسة المشروع بصورة كافية قبل التنفيذ، سواء من الناحية الوظيفية أو البيئية أو البصرية.

النتائج المترتبة على التغييرات المتأخرة:

  • تعارض التقسيم الجديد مع الأعمدة والكمرات.

  • صعوبة تغيير مسارات الصرف والتكييف.

  • زيادة المساحات المهدرة.

  • تنفيذ حلول غير متناسقة مع الواجهة.

  • تكسير أعمال سبق تنفيذها.

  • زيادة التكلفة وتأخير البرنامج الزمني.

كيف نتجنب هذا الخطأ؟

تبدأ الوقاية بإعداد أكثر من بديل للتوزيع المعماري، ودراسة الحركة والخصوصية والإضاءة والتهوية والعلاقة بين الأدوار، ثم اعتماد الحل النهائي بعد أن يراه العميل بصورة واضحة في المخططات والقطاعات والنماذج ثلاثية الأبعاد.

4. عدم تنسيق أعمال الـ MEP قبل التنفيذ

تشمل أعمال MEP شبكات الكهرباء والسباكة والصرف والتكييف والتهوية والأنظمة الميكانيكية، بالإضافة إلى أنظمة التيار الخفيف والمنزل الذكي. وعندما يعمل كل تخصص بصورة منفصلة، تظهر تعارضات عديدة.

النتائج المترتبة على غياب التنسيق:

  • مرور دكت تكييف أسفل كمرة تقلل ارتفاع السقف.

  • تعارض مواسير الصرف مع الأعمدة أو القواعد.

  • عدم توافق مخارج الهواء مع تصميم الجبس بورد.

  • تعارض السبوتات والـ Magnetic Track مع الجريلات أو وحدات الإنذار.

  • صعوبة الوصول إلى الصمامات أو المحركات عند الصيانة.

  • تزاحم الكابلات والمواسير داخل مسارات محدودة.

  • ظهور تمديدات تشوه الواجهات أو الفراغات الداخلية.

كيف نتجنب هذا الخطأ؟

يجب عمل تنسيق مسبق بين المخططات المعمارية والإنشائية والكهروميكانيكية والتصميم الداخلي، مع إعداد مخططات أسقف منسقة توضح مواقع الإضاءة والجريلات والحساسات والكاميرات وفتحات الصيانة، قبل بدء التنفيذ الفعلي.

5. تنفيذ العزل دون اختبار

نعتبر المياه والرطوبة من أخطر العوامل المؤثرة على عمر المبنى وجودة تشطيباته. والمشكلة لا تكون دائمًا في نوع مادة العزل، بل قد تكون في تجهيز السطح أو الفواصل أو الميول أو طريقة التنفيذ أو عدم حماية طبقة العزل بعد تركيبها.

النتائج المترتبة على فشل العزل:

  • تسرب المياه إلى الأسقف والحوائط.

  • تلف الدهانات والمحارة والواجهات.

  • ظهور الرطوبة والعفن والروائح غير المرغوبة.

  • صدأ حديد التسليح عند وصول المياه إليه لفترات طويلة.

  • تلف الأخشاب والأسقف المعلقة.

  • تكرار أعمال الصيانة.

  • تكسير البورسلين أو الرخام للوصول إلى مصدر التسريب.

مناطق حرجة تتطلب عناية خاصة: الحمامات، المطابخ، الأسطح، البلكونات، أحواض الزراعة، المسابح، الخزانات، البدرومات، والفواصل الإنشائية.

كيف نتجنب هذا الخطأ؟

يجب اختيار نظام العزل المناسب لكل عنصر، وتجهيز الأسطح وتنفيذ الميول ومعالجة الفواصل، ثم إجراء اختبارات الغمر أو الاختبارات المناسبة قبل تغطية العزل، مع توثيق الاستلاستلام وحماية الطبقات أثناء تنفيذ البنود التالية.

6. شراء الخامات قبل اعتماد العينات والمواصفات

قد يشتري العميل كمية كبيرة من خامة معينة بسبب عرض سعري أو خوفًا من ارتفاع الأسعار، ثم يكتشف عند التركيب أنها لا تتناسب مع التصميم أو المواصفة المطلوبة.

المشكلات الناتجة عن الشراء العشوائي:

  • اختلاف اللون أو الملمس عن التصور المعتمد.

  • عدم توافق المقاس مع شبكة التصميم.

  • ارتفاع نسبة الهالك.

  • ضعف مقاومة الخامة للرطوبة أو الاحتكاك.

  • عدم ملاءمتها للاستخدام الخارجي أو الداخلي.

  • اختلاف الدرجات اللونية بين التشغيلات.

  • عدم توافر الإكسسوارات أو قطع الاستكمال.

كيف نتجنب هذا الخطأ؟

لا يتم التوريد بكميات كبيرة قبل اعتماد العينة والمواصفة الفنية وطريقة التركيب، وإعداد نموذج تجريبي عند الحاجة. كما يجب التأكد من الكمية والفاقد والتشغيلة ومكان التخزين قبل إتمام الشراء.

7. عدم دراسة نظام التكييف منذ بداية التصميم

التكييف ليس جهازًا يُركب بعد انتهاء المبنى، بل منظومة تؤثر على المعمار والإنشاء والكهرباء والأسقف والواجهات.

النتائج المترتبة على تأخير تصميم التكييف:

  • عدم وجود مساحات كافية للدكتات.

  • انخفاض ارتفاعات الأسقف بصورة غير متوقعة.

  • ظهور الجريلات في أماكن غير متناسقة.

  • عدم توفير صرف مناسب لمياه التكثيف.

  • تعارض الوحدات مع الأثاث أو الستائر.

  • عدم توافر قدرات كهربائية كافية.

  • وضع الوحدات الخارجية في أماكن يصعب صيانتها.

  • زيادة الضوضاء أو ضعف توزيع الهواء داخل الفراغ.

كيف نتجنب هذا الخطأ؟

يجب حساب الأحمال الحرارية واختيار النظام المناسب في مرحلة التصميم، وتحديد مواقع الوحدات ومسارات النحاس والدكتات والصرف والكهرباء والجريلات، ثم تنسيقها مع الأسقف والإضاءة والواجهات ونظام المنزل الذكي.

8. تأخير اختيار قطاعات الألومنيوم والأبواب

يرتبط الألومنيوم والزجاج والأبواب بمقاسات الفتحات والمباني والمحارة والأرضيات والواجهات، كما تحتاج بعض الأنظمة إلى فترة طويلة لإعداد الرسومات التنفيذية والتصنيع والتوريد.

المخاطر المترتبة على التأخير:

  • توقف أعمال المحارة أو الواجهات.

  • اختلاف المقاسات بعد التشطيب.

  • ظهور فروق في مناسيب الأرضيات.

  • اختيار قطاعات لا تتحمل أبعاد الفتحات.

  • ضعف العزل الحراري أو الصوتي.

  • عدم توافق اتجاهات الفتح مع الأثاث والستائر.

  • تأخير إغلاق المبنى وحماية التشطيبات الداخلية.

  • قبول خيارات متاحة سريعًا لكنها أقل ملاءمة للمشروع.

كيف نتجنب هذا الخطأ؟

يتم تحديد أنواع الأبواب والشبابيك والزجاج واتجاهات الفتح وألوان القطاعات في مرحلة مبكرة، ثم إعداد رسومات الورشة ورفع المقاسات واعتماد العينات وربط مواعيد التصنيع بالبرنامج الزمني للمشروع.

9. إغلاق أسقف الجبس بورد قبل اختبار التمديدات

تمر أعلى الأسقف المعلقة شبكات عديدة، مثل الدكتات ومواسير النحاس والصرف والكابلات وأنظمة الإنذار والمنزل الذكي.

المشكلات الناتجة عن الإغلاق المبكر للأسقف:

  • اكتشاف تسريب بعد انتهاء الدهانات.

  • وجود كابل أو دائرة كهربائية غير عاملة.

  • ظهور صوت أو اهتزاز من الدكتات.

  • صعوبة الوصول إلى محركات التكييف أو الصمامات.

  • تكسير أجزاء من السقف لإجراء تعديل بسيط.

  • صعوبة أعمال الصيانة المستقبلية.

كيف نتجنب هذا الخطأ؟

يجب اختبار الكهرباء والسباكة والتكييف وأنظمة المنزل الذكي قبل الإغلاق، مع تصوير التمديدات وتوثيقها. كما يجب تحديد فتحات صيانة مناسبة في مواقع الفلاتر والصمامات والمحركات والوصلات التي تحتاج إلى فحص دوري.

10. عدم الاحتفاظ بمخططات ما تم تنفيذه فعليًا (As-Built)

المصطلح الصحيح هو As-Built Drawings، أي المخططات التي توضح المواقع والمسارات والمناسيب الفعلية للأعمال بعد التنفيذ، وليس فقط ما كان موجودًا في التصميم الأصلي.

تداعيات عدم توفير هذه المخططات:

  • التكسير العشوائي بحثًا عن ماسورة أو كابل.

  • إتلاف شبكة مدفونة أثناء تركيب عنصر جديد.

  • صعوبة إضافة دوائر أو أجهزة.

  • إطالة مدة اكتشاف الأعطال.

  • زيادة تكلفة الصيانة والتطوير.

  • عدم معرفة أماكن الصمامات وغرف التفتيش ونقاط الفصل.

كيف نتجنب هذا الخطأ؟

يجب تحديث المخططات عند حدوث أي تغيير في الموقع، وتصوير التمديدات قبل تغطيتها، ثم تسليم المالك ملفًا نهائيًا يشمل مخططات الكهرباء والصحي والتكييف والمنزل الذكي والري والمسابح، إلى جانب الضمانات وكتيبات التشغيل وبيانات الموردين.

11. تجاهل ميول الأسطح والبلكونات وتصريف المياه

لا يكفي تنفيذ طبقة عزل جيدة إذا كانت الميول غير صحيحة أو نقاط الصرف غير كافية أو مرتفعة عن منسوب التشطيب.

الأضرار الناتجة عن سوء الميول والتصريف:

  • تجمع المياه فوق الأسطح والبلكونات.

  • زيادة الضغط على طبقات العزل.

  • تسرب المياه عند الأبواب والعتبات.

  • ظهور رطوبة في الأسقف والواجهات.

  • تكون بقع وأملاح على الحجر والدهانات.

  • تلف وزرات الواجهات والتجاليد.

  • ارتفاع تكاليف الصيانة الدورية.

كيف نتجنب هذا الخطأ؟

يجب تحديد اتجاهات الميول ومواقع الصفايات ومخارج الطوارئ منذ المخططات، ثم مراجعة المناسيب أثناء التنفيذ وإجراء اختبار فعلي بالمياه قبل تركيب الخامات النهائية أو استلام البند.

12. عدم تخصيص احتياطي مالي للتغييرات والمخاطر

حتى مع وجود تصميم ومقايسة جيدة، قد تظهر تغييرات ناتجة عن رغبة العميل، أو ظروف الموقع، أو تغير مواصفات بعض الخامات، أو اختلاف الأسعار والتوريدات أثناء مدة المشروع.

الأثر السلبي لغياب الاحتياطي المالي:

  • توقف بعض البنود.

  • تقليل جودة الخامات بصورة مفاجئة.

  • تأجيل الأعمال الخارجية أو الأنظمة المهمة.

  • تراكم مستحقات المقاولين والموردين.

  • اتخاذ قرارات سريعة لا تخدم المشروع على المدى الطويل.

  • عدم القدرة على التعامل مع بند غير متوقع.

كيف نتجنب هذا الخطأ؟

يجب إعداد احتياطي مالي يناسب حجم المشروع ودرجة اكتمال التصميم ومخاطر السوق، مع إدارة أي تغيير من خلال أمر تغييري واضح يحدد السبب والتكلفة وتأثيره على البرنامج الزمني قبل التنفيذ. والاحتياطي ليس ميزانية مفتوحة للإنفاق، بل أداة لإدارة المخاطر تُستخدم بعد المراجعة والاعتماد.

13. إهمال خطة التشغيل والصيانة بعد التسليم

لا تنتهي مسؤولية الحفاظ على الفيلا بمجرد استلام المفتاح؛ فالمبنى يضم أنظمة تحتاج إلى فحص وتنظيف وضبط واستبدال دوري، وإهمالها يقلل كفاءته ويؤدي إلى تدهور الخامات وارتفاع تكلفة الإصلاح.

بنود أساسية تحتاج إلى متابعة مستمرة:

  • تنظيف فلاتر وصيانة أنظمة التكييف.

  • مراجعة الأسطح والصفايات قبل مواسم الأمطار.

  • فحص الخزانات والمضخات.

  • اختبار أنظمة الحريق والإنذار والأمان.

  • صيانة المصاعد والبوابات.

  • مراجعة فواصل الواجهات والسيليكون.

  • معالجة أي تسرب فور ظهوره.

  • صيانة الأخشاب والأحجار والخامات الطبيعية.

  • ضبط شبكات الري والمسابح.

  • تحديث أنظمة المنزل الذكي والنسخ الاحتياطية.

كيف نتجنب هذا الخطأ؟

يجب أن يستلم المالك جدول تشغيل وصيانة وقائية يوضح دورية كل بند، والجهة المسؤولة عنه، والضمان، وبيانات المورد، وقطع الغيار المطلوبة. كما يفضل إجراء زيارات فحص دورية لاكتشاف المشكلات في بدايتها قبل تحولها إلى أعمال إصلاح مكلفة.

رؤية الحلو للتصاميم المعمارية في تجنب أخطاء البناء

في الحلو للتصاميم المعمارية والتشطيبات نؤمن أن معالجة الخطأ بعد التشطيب تكون دائمًا أكثر تكلفة وتعقيدًا من منعه في مرحلة التصميم أو الاستلام.

لذلك تعتمد منهجية العمل لدينا على أربع خطوات أساسية:

  1. الدراسة قبل القرار.

  2. التنسيق قبل التنفيذ.

  3. الاختبار قبل الإخفاء.

  4. التوثيق قبل التسليم.

فنجاح الفيلا لا يقاس فقط بجمالها عند التصوير أو يوم التسليم، بل بقدرتها على الحفاظ على جودتها، وسهولة صيانتها، وكفاءة أنظمتها، وقيمتها المعمارية والاستثمارية لسنوات طويلة.

  • الأسئلة الشائعة حول مراحل بناء وتشطيب الفلل الفاخرة

    تختلف رحلة بناء كل فيلا وفقًا لمساحة الأرض، والاشتراطات، وطبيعة التربة، واحتياجات الأسرة، ومستوى التشطيب المطلوب. وفيما يلي إجابات مختصرة عن أكثر الأسئلة التي تشغل العملاء قبل بدء التصميم والتنفيذ.

    1. ما أول خطوة صحيحة قبل البدء في بناء الفيلا؟

    تبدأ الخطوة الأولى بدراسة احتياجات الأسرة والبرنامج الوظيفي، ثم مراجعة اشتراطات الأرض وعمل الرفع المساحي وتقرير التربة. لا يُفضل البدء في الحفر أو التصميم الإنشائي قبل اكتمال هذه البيانات، لأنها تؤثر في توزيع الفراغات ونظام الأساسات والتكلفة الإجمالية.

    2. هل يجب عمل تقرير تربة لكل فيلا؟

    نعم، لأن طبيعة التربة ومنسوب المياه الجوفية قد يختلفان من قطعة أرض إلى أخرى، حتى داخل المنطقة نفسها. يساعد تقرير التربة على تحديد نظام الأساسات المناسب وعمق الحفر وأعمال الإحلال والعزل المطلوبة، ويقلل مخاطر الهبوط والمشكلات الإنشائية مستقبلًا.

    3. هل يمكن تصميم الفيلا قبل صدور تقرير التربة؟

    يمكن البدء في تطوير الفكرة المعمارية ودراسة احتياجات العميل، لكن لا يُعتمد التصميم الإنشائي أو نظام الأساسات قبل صدور تقرير تربة معتمد. ويُفضل تنسيق تقرير التربة مع مراحل التصميم المبكرة حتى لا تظهر تغييرات كبيرة لاحقًا.

    4. ما الفرق بين التصميم المعماري والتصميم الداخلي؟

    • التصميم المعماري: يحدد توزيع الفراغات والحركة والفتحات والواجهات والعلاقة بين الأدوار.

    • التصميم الداخلي: يتناول تفاصيل الأثاث والأسقف والإضاءة والخامات والتجاليد.

    ونجاح المشروع يتطلب الربط بينهما منذ البداية، لأن تصميم الداخل قد يؤثر على مواقع الشبابيك والأبواب والكهرباء والتكييف والهيكل الإنشائي.

    5. ما الفرق بين التصميم ثلاثي الأبعاد والمخططات التنفيذية؟

    • الصور ثلاثية الأبعاد (3D): توضح الشكل المتوقع للمشروع وتساعد العميل على تصور الألوان والخامات والفراغات.

    • المخططات التنفيذية: توضح المقاسات والمناسيب وتفاصيل التركيب ومسارات الشبكات والمواصفات التي يعتمد عليها المهندسون والمقاولون أثناء التنفيذ.

    ولا يمكن الاعتماد على الـ 3D وحده لتنفيذ المشروع بصورة صحيحة.

    6. متى يجب الانتهاء من تصميم الكهرباء والسباكة والتكييف؟

    يجب تنسيق أعمال الكهرباء والسباكة والتكييف والتهوية والمنزل الذكي قبل تنفيذ المباني والأسقف والتشطيبات المرتبطة بها. وكلما بدأ تنسيق مخططات الـ MEP مبكرًا، قلت احتمالات التعارض والتكسير وإعادة التنفيذ.

    7. لماذا يجب تصميم التكييف منذ بداية المشروع؟

    لأن التكييف يؤثر على ارتفاعات الأسقف، ومسارات الدكتات، ومواقع الوحدات والجريلات، والأحمال الكهربائية، وتصريف مياه التكثيف. وتأخير اختياره قد يؤدي إلى حلول اضطرارية أو انخفاض غير متوقع في ارتفاع السقف أو عدم تناسق مخارج الهواء مع الإضاءة.

    8. هل يمكن تعديل تقسيم الفيلا أثناء التنفيذ؟

    يمكن ذلك في بعض الحالات، لكن يجب أولًا دراسة تأثير التعديل على الهيكل الإنشائي والحركة والإضاءة والتهوية والواجهات وشبكات الـ MEP والتكلفة والبرنامج الزمني.

    منهجية الحلو: لا يُنفذ التغيير كتعليمات شفوية داخل الموقع، بل يتم تحديث الرسومات وتوضيح التكلفة والمدة واعتماد العميل قبل بدء التنفيذ.

    9. لماذا تزيد تكلفة التغيير كلما تأخر اتخاذ القرار؟

    لأن التغيير في مرحلة التصميم قد يقتصر على تعديل الرسومات، بينما قد يتطلب التغيير بعد التنفيذ إزالة مبانٍ أو نقل تمديدات أو تعديل أسقف وتشطيبات وخامات سبق توريدها. ولذلك يُفضل حسم القرارات الرئيسية قبل بدء كل بند.

    10. هل يمكن بناء الفيلا على مراحل؟

    نعم، بشرط وضع خطة شاملة للمشروع من البداية. يجب ألا تؤثر المرحلة الأولى على إمكانية استكمال المراحل التالية، كما يجب تجهيز البنية الأساسية والأحمال والخدمات والتوسعات المستقبلية قبل تنفيذ الأعمال التي يصعب تعديلها لاحقًا.

    11. ما الفرق بين الإشراف الهندسي وإدارة المشروع؟

    • الإشراف الهندسي: يركز على مراجعة جودة التنفيذ ومطابقة الأعمال للرسومات والمواصفات.

    • إدارة المشروع: تشمل بالإضافة إلى الإشراف: الميزانية والبرنامج الزمني والتوريدات والتنسيق بين المقاولين وإدارة التغييرات والتقارير والاعتمادات.

    يُحدد نطاق كل خدمة بوضوح داخل التعاقد.

    12. كيف أختار المقاول المناسب لتنفيذ الفيلا؟

    لا يُفضل الاختيار بناءً على السعر الأقل فقط. يجب مراجعة سابقة الأعمال، والفريق الفني، وقدرته على إدارة الموقع، وجودة العمالة، والبرنامج الزمني، وطريقة التسعير، والبنود المستثناة، والضمانات. والأفضل مقارنة العروض وفق مقايسة ومواصفات موحدة حتى تكون المقارنة عادلة وواضحة.

    13. أيهما أفضل: عقد المقطوعية أم التنفيذ بالمقايسة؟

    يعتمد الاختيار على مدى اكتمال الرسومات وحصر الكميات وطبيعة المشروع. يوفر عقد المقطوعية وضوحًا أكبر في التكلفة عندما يكون نطاق العمل محددًا بالكامل، بينما تناسب المقايسة المشروعات التي قد تتغير كمياتها أثناء التنفيذ. وفي الحالتين يجب تحديد المواصفات وآلية التغييرات والدفعات بوضوح.

    14. ماذا تشمل خدمة تسليم المفتاح؟

    قد تشمل التصميم والتراخيص والهيكل والتأسيسات والتشطيبات والواجهات واللاندسكيب والتشغيل النهائي، لكن نطاق «تسليم المفتاح» يختلف من عقد إلى آخر. لذلك يجب تحديد ما إذا كان السعر يشمل المصاعد، والتكييف، والمطابخ، والأثاث، والستائر، والنجف، والأجهزة، واللاندسكيب، والمسبح، والرسوم الحكومية.

    15. هل يشمل تسليم المفتاح الأثاث والأجهزة؟

    ليس بالضرورة. في بعض العقود ينتهي نطاق العمل عند التشطيبات والتركيبات الثابتة، بينما تشمل عقود أخرى الأثاث والمطابخ والستائر والنجف والأجهزة المنزلية. يجب أن يوضح العرض المالي كل بند مشمول ومستثنى لتجنب أي اختلاف أثناء التنفيذ.

    16. متى يتم اختيار خامات التشطيب؟

    يُفضل تحديد الاتجاه العام للخامات والألوان أثناء التصميم الداخلي، ثم اعتماد العينات النهائية قبل التوريد والتنفيذ. كما يجب تقديم بعض القرارات مبكرًا إذا كانت مرتبطة بالتأسيسات أو تحتاج إلى تصنيع وتوريد لفترة طويلة.

    17. هل يمكن شراء الخامات مبكرًا لتجنب ارتفاع الأسعار؟

    يمكن ذلك بعد اعتماد العينة والمواصفة والكمية والتشغيلة ومكان التخزين. شراء خامة غير معتمدة قد يؤدي إلى خسارة أكبر إذا لم تناسب التصميم أو الأداء المطلوب، والتخطيط الصحيح للتوريد أهم من شراء جميع المواد في توقيت واحد.

    18. ما البنود التي يجب التعاقد عليها مبكرًا؟

    تشمل التوريدات طويلة المدة عادةً:

    • المصاعد.

    • قطاعات الألومنيوم والزجاج.

    • أنظمة التكييف المركزي.

    • أنظمة المنزل الذكي.

    • الأدوات الصحية أو الأجهزة المستوردة.

    • النجف ووحدات الإضاءة الخاصة.

    • الرخام والأحجار ذات الألوان أو الكميات المحددة.

    • الأبواب والخشب المصنع حسب الطلب.

    يتم تحديد توقيت كل بند داخل برنامج التوريدات حتى لا يتسبب في تعطيل المشروع.

    19. كيف يمكن تقليل تكلفة الفيلا دون تقليل الجودة؟

    يتم ذلك من خلال إدارة القيمة، وليس باختيار الأرخص في كل بند، ومن أمثلتها:

    • اختيار النظام الإنشائي المناسب.

    • تقليل المساحات المهدرة.

    • توحيد مقاسات الفتحات.

    • تقليل تعدد الخامات غير الضروري.

    • اختيار بدائل تحقق الأداء نفسه.

    • تقليل فاقد القص والتركيب.

    • توجيه الخامات الأعلى تكلفة إلى المناطق الأكثر أهمية.

    ويمكن للمكتب إعداد بدائل تصميمية وخامات متعددة تتناسب مع ميزانية العميل دون التأثير على البنود الأساسية للأمان والتشغيل.

    20. ما البنود التي لا يجب التوفير فيها؟

    لا يُنصح بالتوفير غير المدروس في:

    • تقرير التربة والأساسات.

    • العزل المائي والحراري.

    • مواسير المياه والصرف.

    • الكابلات ولوحات الكهرباء.

    • قطاعات الشبابيك والزجاج.

    • التكييف والتهوية.

    • الأعمال المدفونة أو التي يصعب الوصول إليها.

    • أنظمة الأمان والسلامة.

    فهذه البنود قد تكون غير ظاهرة بعد التشطيب، لكنها الأكثر تأثيرًا على عمر المبنى وتكاليف الصيانة.

    21. كيف يمكن تجنب تجاوز الميزانية؟

    يبدأ ذلك بإعداد تصميم مكتمل، ومقايسة تفصيلية، ومواصفات واضحة، وبرنامج توريدات، وجدول دفعات، واحتياطي مالي للتغييرات والمخاطر. كما يجب ألا يُنفذ أي تغيير قبل توضيح تكلفته وأثره على البرنامج الزمني واعتماده من العميل.

    22. هل يجب وضع احتياطي مالي للمشروع؟

    نعم، لأن مشروعات البناء قد تتأثر بتغير الأسعار أو التوريدات أو ظروف الموقع أو التعديلات التي يطلبها العميل. ويُحدد الاحتياطي وفق حجم المشروع ودرجة اكتمال التصميم ومستوى المخاطر، ولا يُستخدم إلا بعد دراسة واعتماد.

    23. كم تستغرق مدة بناء وتشطيب فيلا فاخرة؟

    تختلف المدة وفق مساحة الفيلا وعدد الأدوار وطبيعة التربة وتعقيد التصميم والتشطيبات والتوريدات. وقد تستغرق الفيلا المتكاملة عادةً من نحو 12 إلى 18 شهرًا، لكن لا يمكن اعتماد مدة دقيقة قبل مراجعة نطاق المشروع وإعداد برنامج زمني تفصيلي.

    24. ما العوامل التي قد تؤخر التنفيذ؟

    من أكثر العوامل تأثيرًا:

    • بدء التنفيذ قبل اكتمال الرسومات.

    • التعديلات المتكررة.

    • تأخر اعتماد الخامات أو التوريدات طويلة المدة.

    • تعارض أعمال الـ MEP.

    • عدم وضوح مسؤوليات المقاولين.

    • تأخر الدفعات أو القرارات.

    • ظروف التربة والمياه الجوفية، وعدم توافر العمالة.

    25. هل يمكن تغيير تصميم الواجهة بعد صب الهيكل؟

    يمكن تعديل بعض عناصر الواجهة، لكن توجد قيود مرتبطة بمواقع الأعمدة والكمرات والفتحات والبلكونات والتكييف والتشطيبات الداخلية. وكلما تم اعتماد الواجهة مبكرًا، أصبحت فرص تنفيذها بصورة متكاملة وأقل تكلفة أكبر.

    26. لماذا يجب اختبار العزل قبل تغطيته؟

    لأن اكتشاف التسريب بعد تركيب الأرضيات أو تشطيب الأسقف والواجهات يؤدي إلى تكسير وإعادة تنفيذ بتكلفة مرتفعة. لذلك يجب اختبار عزل الحمامات والأسطح والبلكونات والمسابح والخزانات قبل تغطيته، مع توثيق نتيجة الاختبار.

    27. متى يمكن إغلاق أسقف الجبس بورد؟

    لا يتم إغلاق الأسقف قبل اختبار تمديدات الكهرباء والتكييف والصرف والمنزل الذكي الموجودة أعلاها، والتأكد من تثبيت الوحدات وعدم وجود تسريب أو اهتزاز. كما يجب تنفيذ فتحات صيانة في الأماكن التي تحتوي على صمامات أو فلاتر أو محركات أو وصلات تحتاج إلى متابعة مستقبلًا.

    28. ما مخططات الـ As-Built ولماذا يحتاجها المالك؟

    هي مخططات توضح المسارات والمقاسات والمناسيب التي تم تنفيذها فعليًا بعد انتهاء المشروع. وتساعد في أعمال الصيانة والتعديل مستقبلًا، وتقلل التكسير العشوائي للبحث عن كابل أو ماسورة أو صمام مدفون.

    29. ما المستندات التي يجب أن يستلمها العميل عند انتهاء المشروع؟

    يُفضل أن يتضمن ملف التسليم:

    • مخططات As-Built.

    • نتائج الاختبارات والاستلامات.

    • قائمة الخامات والموردين.

    • الضمانات والفواتير المهمة.

    • كتيبات تشغيل الأجهزة وأنظمة المنزل الذكي.

    • جداول الصيانة الدورية وكلمات المرور ومفاتيح التحكم.

    30. هل يحتاج المنزل الذكي إلى التخطيط قبل التشطيب؟

    نعم، لأن النظام قد يحتاج إلى كابلات ولوحات وتحكم وحساسات ومسارات خاصة. ويتم تحديد ما إذا كان النظام سلكيًا أو لاسلكيًا أو هجينًا وفق احتياجات العميل واعتمادية النظام وإمكانية تطويره مستقبلًا، وربطه بالإضاءة والتكييف والستائر والشتر والكاميرات والبوابات واللاندسكيب وأنظمة الأمان.

    31. هل تختلف طريقة بناء الفيلا بين القاهرة ودبي والرياض؟

    المراحل الأساسية متقاربة، لكن الحلول الفنية تختلف طبقًا للمناخ والرطوبة والملوحة والغبار وطبيعة التربة والاشتراطات المحلية. فدبي تحتاج إلى عناية أكبر بالرطوبة والملوحة وكفاءة غلاف المبنى، بينما تتطلب الرياض حماية قوية من الحرارة والغبار، وتختلف مناطق القاهرة فيما بينها من حيث التربة والمياه الجوفية واتجاهات التهوية.

    32. لماذا تُدرس الشمس والرياح قبل توزيع الفراغات؟

    لأن توجيه الغرف والفتحات يؤثر على الإضاءة الطبيعية والحرارة والتهوية والخصوصية واستهلاك التكييف. ولا توجد قاعدة واحدة تناسب كل الأراضي، لذلك يتم تحليل اتجاهات الموقع والإطلالات والمباني المجاورة قبل تثبيت التصميم.

    33. كيف يحافظ التصميم على شكل الواجهات دون ظهور مواسير الصرف والخدمات؟

    يتم ذلك من خلال دراسة مواقع الحمامات والمطابخ والمناور رأسيًا بين الأدوار، وتجميع أعمدة الصرف داخل مناطق مدروسة، مع توفير فتحات صيانة مناسبة، وتنسيق ذلك مع الواجهة منذ البداية حتى لا تظهر المواسير والخدمات بصورة تشوه التصميم الخارجي.

    34. هل الإشراف الهندسي يمنع جميع الأخطاء؟

    الإشراف الهندسي يقلل احتمالات الأخطاء ويكتشفها في مراحل مبكرة، لكنه لا يلغي جميع المخاطر بصورة مطلقة. وتزداد فعاليته عندما تكون الرسومات مكتملة، والمسؤوليات واضحة، والاستلامات موثقة، والعمالة والمقاولون ملتزمين بالمواصفات.

    35. ما أهمية السلامة داخل موقع بناء الفيلا؟

    تحمي إجراءات السلامة العمال والمهندسين والمارة والمباني المجاورة، وتشمل تأمين الحفر والسقالات والكهرباء المؤقتة ومسارات المعدات ومناطق التخزين والعمل على الارتفاعات. كما أن تنظيم الموقع يقلل الحوادث والتلف والهدر والتعارض بين فرق التنفيذ.

    36. هل تنتهي مسؤولية المشروع عند تسليم المفتاح؟

    لا، لأن الحفاظ على الفيلا يحتاج إلى خطة تشغيل وصيانة دورية للتكييف والمصاعد والخزانات والأسطح والمسابح والواجهات وأنظمة الري والمنزل الذكي. الصيانة الوقائية المبكرة أقل تكلفة من الانتظار حتى يتحول العطل البسيط إلى مشكلة كبيرة.

    هل تحتاج إلى إجابة مرتبطة بأرضك ومشروعك؟

    تقدم الإجابات السابقة إطارًا عامًا، لكن القرار الصحيح يختلف من مشروع إلى آخر وفق مساحة الأرض، وموقعها، واشتراطاتها، وطبيعة التربة، واحتياجات الأسرة، والميزانية المستهدفة.

    يمكن لفريق الحلو للتصاميم المعمارية والتشطيبات مراجعة بيانات أرضك ومخططاتك واحتياجاتك، وتوضيح الخطوات المناسبة قبل بدء التنفيذ، بما يساعدك على تكوين رؤية أوضح عن التصميم، والتكلفة، والمدة، والتخصصات المطلوبة لمشروعك.

هل تبحث عن شريك هندسي موثوق لتحويل تصميم قصر أحلامك إلى حقيقة؟ تواصل اليوم مع مهندسي مكتب الحلو للتصاميم المعمارية والتشطيبات للحصول على استشارة هندسية أولية ومراجعة مخططات مشروعك القادم.
